Quy Hoạch Metro Số 4 Mới Nhất

0
13

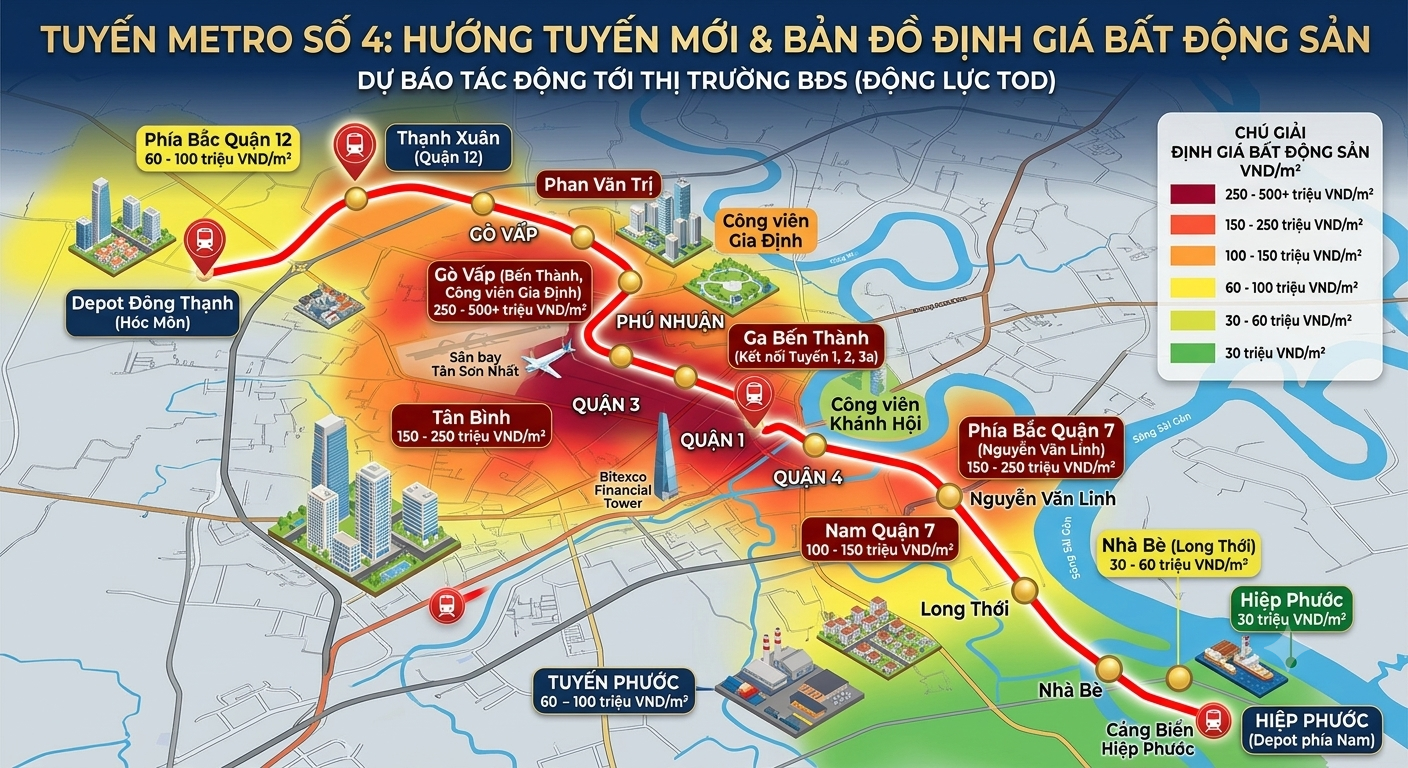

TUYẾN METRO SỐ 4: HƯỚNG TUYẾN MỚI & BẢN ĐỒ ĐỊNH GIÁ BẤT ĐỘNG SẢN

Dự án Tuyến Metro số 4 (Đông Thạnh – Hiệp Phước) đang đứng trước bước ngoặt tái cấu trúc quy mô lớn. Việc chuyển dịch từ phương án quy hoạch thụ động sang đề xuất nghiên cứu đầu tư PPP (Hợp đồng BT) do Tập đoàn Sovico khởi xướng đã chính thức biến Metro 4 từ một “dự án trên giấy” thành trục xương sống giao thông xuyên tâm Bắc – Nam có tính khả thi cao nhất giai đoạn tới.

TUYẾN METRO SỐ 4: HƯỚNG TUYẾN MỚI & BẢN ĐỒ ĐỊNH GIÁ BẤT ĐỘNG SẢN
TUYẾN METRO SỐ 4: HƯỚNG TUYẾN MỚI & BẢN ĐỒ ĐỊNH GIÁ BẤT ĐỘNG SẢN

1. Tổng Quan Quy Mô Tuyến Metro Số 4 & Động Lực Từ Cơ Chế PPP

Tuyến Metro số 4 giữ vai trò kết nối trực tiếp dòng luân chuyển nhân lực và hàng hóa từ khu vực cửa ngõ phía Bắc (Hóc Môn, Quận 12), đi qua lõi trung tâm lịch sử (Quận 1, Quận 3, Quận 4) và hạ tầng Nam Sài Gòn (Quận 7, Nhà Bè) xuống thẳng Khu đô thị – Cảng biển Hiệp Phước.

Hạng mục / Thông số Chi tiết Quy hoạch & Chiến lược phát triển
Chiều dài toàn tuyến ~45 km (Trục giao thông xuyên tâm Bắc – Nam)
Cấu trúc kỹ thuật 31 nhà ga (15 ga ngầm & 16 ga trên cao)
Đơn vị đề xuất Tập đoàn Sovico (Nghiên cứu đầu tư PPP – Hợp đồng BT theo Nghị quyết 98)
Mô hình phát triển TOD (Transit-Oriented Development): Tối ưu mật độ thương mại – dịch vụ – nhà ở dọc hành lang
Giải tỏa giao thông Giảm tải trực tiếp cho các trục huyết mạch: Nguyễn Hữu Thọ, Bắc – Nam, Quốc lộ 13, Nguyễn Tất Thành

2. Điều Chỉnh Vị Trí 2 Depot Đông Thạnh & Hiệp Phước: Tối Ưu Quỹ Đất Đô Thị

Thay đổi mang tính chiến lược nhất trong đợt tham vấn cộng đồng mới nhất nằm ở vị trí hai đầu Depot kỹ thuật của toàn tuyến.

Tiêu chí đối soát Depot Đông Thạnh (Phía Bắc) Depot Hiệp Phước (Phía Nam)
Quy mô diện tích ~23,4 ha ~17,2 ha
Hướng điều chỉnh Dịch chuyển lùi xa khỏi hành lang sông Sài Gòn Dời về sát tuyến Vành đai 4 & hành lang liên kết vùng
Tác động & Mục tiêu Giải phóng quỹ đất mặt tiền sông đắt giá để ưu tiên phát triển đô thị sinh thái & dịch vụ ven sông Đấu nối trực tiếp vào mạng lưới vận tải liên vùng, tối ưu logistics phụ trợ Cảng Hiệp Phước & KCN

Góc nhìn quy hoạch: Việc dời Depot Đông Thạnh xa sông Sài Gòn thể hiện tư duy phát triển đô thị rất thực tế. Quỹ đất ven sông có giá trị gia tăng tài sản rất cao theo thời gian, việc giải phóng khu vực này khỏi hạ tầng kỹ thuật thuần túy giúp TP.HCM giữ lại không gian sinh thái cho các dự án đô thị dịch vụ đẳng cấp.

3. Nắn Hướng Tuyến Quận 4 & Mạng Lưới Nhà Ga Trọng Điểm

Tối ưu hóa nút giao Quận 4 tại Công viên Khánh Hội

Phương án mới nắn hướng tuyến dịch chuyển về phía Tây Quận 4. Thay vì bố trí 2 nhà ga sát nhau gây lãng phí nguồn lực và thu hẹp bán kính phục vụ, dự án gom lại thành 1 nhà ga duy nhất tại khu vực Công viên Khánh Hội.

Sự điều chỉnh này vừa mở rộng không gian tiếp cận giao thông công cộng cho cư dân khu vực trung tâm, vừa tạo ra một nút giao hưởng lợi kép khi kết nối hài hòa với quy hoạch công viên cây xanh và không gian dịch vụ ven sông trong tương lai.

Hành trình 31 nhà ga xuyên tâm Bắc – Nam

Phân khu Tuyến Danh sách các Nhà ga Trọng điểm
Cụm phía Bắc Đông Thạnh Cầu Sáng Thạnh Xuân An Lộc An Nhơn
Cụm Trung tâm & Sân bay Tân Sơn Nhất Mai Văn Ngọc Công Viên Lê Văn Tám Bến Thành (Siêu ga) Công Viên Khánh Hội
Cụm Nam Sài Gòn & Cảng Nguyễn Thị Thập Nguyễn Văn Linh Cầu Số 1 Kho B Bà Chiêm Long Thới Phan Văn Bảy Công Viên Thể Thao Bàu Le Hiệp Phước

4. Tác Động Đến Bất Động Sản & Định Hướng Dòng Tiền

Tuyến Metro số 4 chính là trục định giá lại bất động sản (Re-pricing Axis) cho toàn bộ khu vực Nam Sài Gòn và cửa ngõ phía Bắc.

Cụm Nhà Ga Trọng Điểm Mô Hình Sản Phẩm Khai Thác Tác Động Định Giá & Dòng Tiền Tọa Độ Dự Án Tiêu Biểu Hưởng Lợi

Cụm Ga Trung Tâm



(Bến Thành, CV Lê Văn Tám, CV Khánh Hội)

Căn hộ cao cấp, Serviced Apartment, Khách sạn, Shophouse khối đế Dòng tiền cho thuê (Yield) đạt đỉnh: Tối ưu hóa tỷ lệ lấp đầy nhờ tệp khách MICE, du khách quốc tế và chuyên gia làm việc tại trung tâm. Căn hộ trục Bến Vân Đồn, Khánh Hội, Hoàng Diệu, Grand Marina Saigon, các dự án lõi Quận 1 & Quận 4.

Cụm Ga Nam Sài Gòn



(Nguyễn Thị Thập, Nguyễn Văn Linh)

Căn hộ thương mại sở hữu lâu dài, Trung tâm thương mại TOD Tăng trưởng vốn kép (Capital Gain + Yield): Hưởng lợi trực tiếp từ hạ tầng Phú Mỹ Hưng hiện hữu, giao điểm kết nối chuỗi dự án căn hộ cao cấp dọc đường Nguyễn Hữu Thọ. Eco Green Saigon, Sunrise City, Hyatt Regency, các tháp căn hộ trục Nguyễn Hữu Thọ & Nguyễn Văn Linh.

Cụm Ga Phụ Trợ & Cảng



(Long Thới, Phan Văn Bảy, Hiệp Phước)

Đất nền KDC phụ trợ, Căn hộ giá rẻ/trung cấp cho kỹ sư, BĐS Logistics Tăng trưởng gia tăng giá trị đất (Capital Growth): Tốc độ tăng giá đất nhanh theo nhịp độ đô thị hóa và sự mở rộng của Cụm cảng Hiệp Phước. Super-project Zeitgeist Nhà Bè, Celesta Heights / Celesta Rise, KDC Long Thới, KĐT Cảng Hiệp Phước.

5. Khung Quyết Định Đầu Tư Bất Động Sản Đón Đầu Metro 4

Để tối ưu hóa lợi nhuận và loại bỏ rủi ro chôn vốn khi đầu tư đón đầu Metro 4, nhà đầu tư cần thiết lập sự chắc chắn tuyệt đối trên 3 mỏ neo quyết định:

Mỏ neo Chiến lược Tiêu chuẩn Thẩm định & Định lượng Tài chính
1. Mỏ neo Hạ tầng & Pháp lý

• Chọn dự án có Sổ hồng lâu dài hoặc quy hoạch 1/500 chuẩn mực.



• Bán kính vàng: Vị trí nằm trong khoảng 300m – 600m tính từ nhà ga Metro.

2. Mỏ neo Dòng tiền Thực tế (NOI)

• Tài sản có khả năng ở hoặc cho thuê ngay với tỷ suất Yield > 5% – 6%/năm.



• Không phụ thuộc 100% vào sóng hạ tầng tương lai.

3. Quản trị Đòn bẩy Tài chính (DSCR > 1.5)

• Tỷ lệ vay ngân hàng không vượt quá 30% – 40% giá trị tài sản.



• Dòng tiền cho thuê ròng phủ tối thiểu 1.5 lần nghĩa vụ trả gốc và lãi hàng tháng.

Hạ tầng mở ra cơ hội, nhưng chỉ những tài sản có pháp lý an toàn, vị trí kết nối tốt và chiến lược dòng tiền rõ ràng mới mang lại hiệu quả đầu tư tối ưu.

BÙI TRỌNG VƯƠNG | THỰC CHIẾN TÀI CHÍNH – BẤT ĐỘNG SẢN

“Người thật – Việc thật – Giá trị thực”

📞 Hotline/Zalo: 0933 81 49 43

🌐 Kết nối đa nền tảng: Website | YouTube | Facebook

Miễn trừ trách nhiệm: Báo cáo tổng hợp và phân tích dựa trên thông tin tham vấn cộng đồng và tài liệu quy hoạch công khai tại thời điểm phát hành. Các thông số kỹ thuật, vị trí ga và tiến độ triển khai thực tế phụ thuộc vào quyết định phê duyệt cuối cùng của Cơ quan Quản lý Nhà nước và Chủ đầu tư dự án.

Câu hỏi thường gặp

Đề xuất của Tập đoàn Sovico theo hình thức PPP (BT) có giúp Metro 4 triển khai nhanh hơn không?

Có. Khác với mô hình trông chờ 100% vào nguồn vốn ODA hoặc ngân sách nhà nước vốn có thủ tục giải ngân kéo dài, cơ chế PPP theo Nghị quyết 98 cho phép tư nhân tham gia nghiên cứu và triển khai dự án theo hình thức đổi đất lấy hạ tầng (BT) hoặc hợp tác công tư. Việc một tập đoàn tư nhân lớn như Sovico đề xuất nghiên cứu giúp rút ngắn đáng kể thời gian lập dự án khả thi và giải phóng mặt bằng.

Việc gom ga tại Công viên Khánh Hội (Quận 4) tác động thế nào đến BĐS quanh khu vực này?

Đây là điểm cộng lớn. Bán kính phục vụ của 1 nhà ga chuẩn TOD là 500m – 800m (khoảng 7–10 phút đi bộ). Việc quy hoạch 1 ga duy nhất tại Công viên Khánh Hội giúp tập trung toàn bộ lượng khách di chuyển (Traffic) vào một đầu mối, biến khu vực xung quanh công viên và trục đường Khánh Hội – Bến Vân Đồn thành mỏ neo thương mại, gia tăng giá trị cho thuê cho các căn hộ/shophouse xung quanh.

Nên ưu tiên mua loại hình BĐS nào quanh các ga Nguyễn Thị Thập và Nguyễn Văn Linh?

Ưu tiên căn hộ sở hữu lâu dài (Freehold) có vị trí cách nhà ga từ 300m đến 600m. Khoảng cách này vừa đủ gần để hưởng trọn tiện ích đi lại bằng Metro, nhưng vừa đủ xa để không bị ảnh hưởng bởi tiếng ồn và sự rung lắc kỹ thuật. Đây là nhóm tài sản có tính thanh khoản cao nhất và dễ cho thuê đối với lực lượng chuyên gia làm việc tại Quận 7 và Quận 1.

Bất động sản tại khu vực Depot Hiệp Phước và Long Thới có đáng để xuống tiền giai đoạn này?

Khu vực này đại diện cho bài toán đầu tư theo đà tăng giá đất dài hạn (Capital Growth). Giá đất tại Long Thới, Hiệp Phước hiện vẫn nằm ở vùng thấp so với mặt bằng chung Quận 7. Khi Depot Hiệp Phước kết nối cùng Vành đai 4 và tuyến Metro 4 khởi công, dư địa tăng giá đất tại đây là rất lớn, phù hợp cho dòng vốn trung và dài hạn (3–5 năm).

Rủi ro lớn nhất khi mua BĐS đón đầu tuyến Metro 4 là gì và cách phòng ngừa?

Rủi ro lớn nhất là lệch điểm rơi tiến độ (Timeline Mismatch). Dự án đường sắt đô thị thường mất từ 5–8 năm từ khâu duyệt quy hoạch đến khi vận hành thực tế. Để phòng ngừa, nhà đầu tư chỉ nên chọn các dự án có pháp lý chuẩn mực, có thể ở hoặc cho thuê tạo dòng tiền ngay (như căn hộ đã bàn giao hoặc nhà phố khu dân cư hiện hữu), tuyệt đối không dùng đòn bẩy tài chính quá 30% – 40% để chờ đợi sóng Metro.
